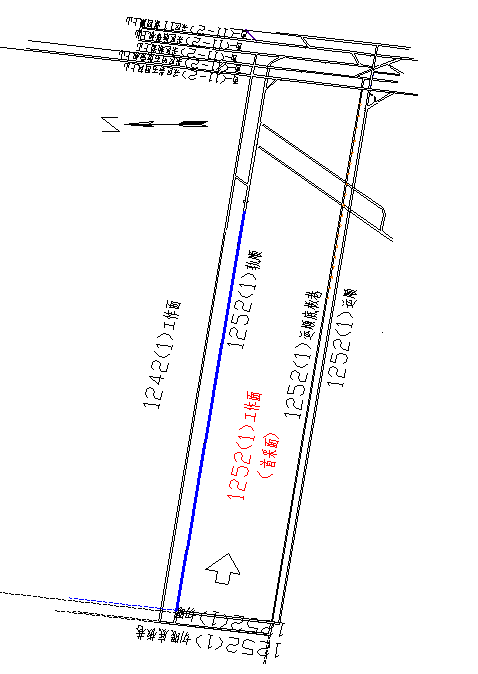

潘一东1252(1)工作面位于西一采区上山以西,西翼采区大巷以北方向。1252(1)工作面轨顺底板巷、运顺底板巷,西一(11-2)采区矸石胶带机上山、轨道上山,西一1#、2#回风上山及-848m西翼轨道大巷正在施工,西一(11-2)采区胶带机上山即将施工。目前尚无回采工作面。其平面位置关系图见图3-1。

图3-1 潘一矿东区沿空留巷锚注加固段示意图(蓝色区域)
锚注加固设计

1252(1)轨顺支护断面图(完整泥岩顶板区段)

1252(1)轨顺顶板支护仰视图

1252(1)轨顺巷帮支护平面图
每根锚注锚索采用1支CK2835超快树脂药卷和1支Z2850中速树脂药卷实现端部锚固,使锚索能立即承载并为后续的高压注浆创造条件,要求锚索的树脂锚固长度不小于1200 mm。

工作面后方巷道表面位移变形量曲线
(1)在距工作面推过35~60m范围内,1252(1)轨道巷顶板和帮部锚注加固后围岩移近量均不大,工作面前方35m到工作面的范围内围岩受到强烈的超前支承压力影响,围岩移近速度急剧增加,最终工作面前方顶板下沉量、底臌量、非回采侧移近量分别达到78mm、231mm、654mm、165mm,留巷前围岩稳定、锚索支护状态良好。
1252(1)轨道巷在经历了超前支护阶段、工作面回采阶段、水泥墩柱充填留巷稳定阶段四个应力变化阶段,沿空留巷顶板非常稳定、帮部基本保持完整,局部存在偏帮现象,由于未对底板进行锚注支护加固,造成了底板底臌量较大,底臌量基本在1m左右。如果经过后期的维护则可以满足本工作面的安全回采需要,基本达到预期的留巷要求。

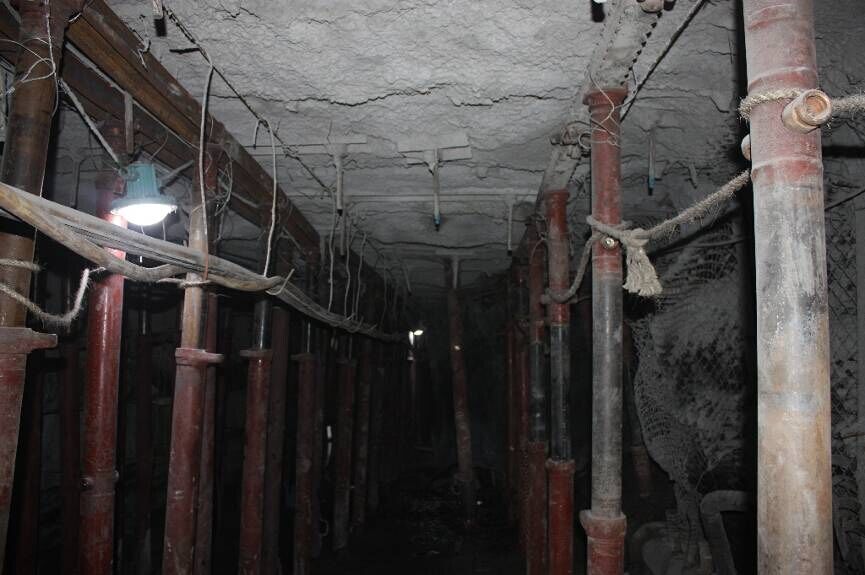

回采前支护效果

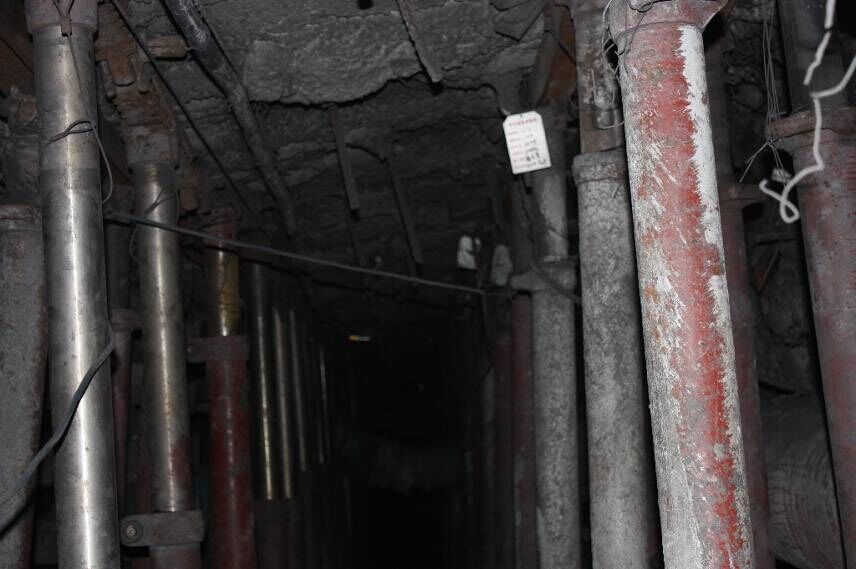

工作面后方120m
